Le démantèlement de la centrale de Mühleberg, un travail de titan
- Share
- Tweet /home/clients/a0d505b655321b17f8ff9c921bca9d03/lfm/wp-content/plugins/mvp-social-buttons/mvp-social-buttons.php on line 72
https://www.lfm.ch/wp-content/uploads/2023/10/des-caisses-remplies-de-materiaux-sempilent-dans-la-salle-des-machines-de-la-centrale-atomique-de-muhleberg-1000x600.jpg&description=Le démantèlement de la centrale de Mühleberg, un travail de titan', 'pinterestShare', 'width=750,height=350'); return false;" title="Partager sur Pinterest">
Le démantèlement de la centrale nucléaire de Mühleberg (BE) suit son cours mais le chemin est encore long jusqu'à la possible réaffectation du site, en 2034. A ce jour, 5400 tonnes de matériaux ont été évacuées, quatre ans après l'arrêt de la centrale.
Cette quantité représente environ un tiers de tout ce qui doit être transporté jusqu'au démantèlement complet, a appris Keystone-ATS auprès de BKW lors d'une visite sur place.
Un premier cap important a été franchi début septembre, avec la sortie des derniers éléments combustibles encore présents, qui sont désormais entreposés dans le centre intermédiaire de stockage (Zwilag) de Würenlingen, en Argovie.
L'évacuation de tous les éléments combustibles était la phase clé des travaux. Aujourd'hui, Mühleberg ne présente plus aucun risque sur le plan nucléaire, précise Urs Amherd, responsable de la stratégie nucléaire chez l'énergéticien BKW.
Il avait fallu cinq ans pour construire la centrale, de 1967 à 1972. Le démontage doit durer trois fois plus longtemps. Il occupe pas moins de 300 personnes, soit autant que lorsque la centrale, arrêtée en décembre 2019, était encore en activité.
Des mesures de sécurité strictes sont toujours observées. Pour entrer sur le site, il faut revêtir une combinaison de protection et porter un dosimètre qui mesure la radioactivité. Il faut aussi passer plusieurs contrôles de sécurité.
Un travail gigantesque

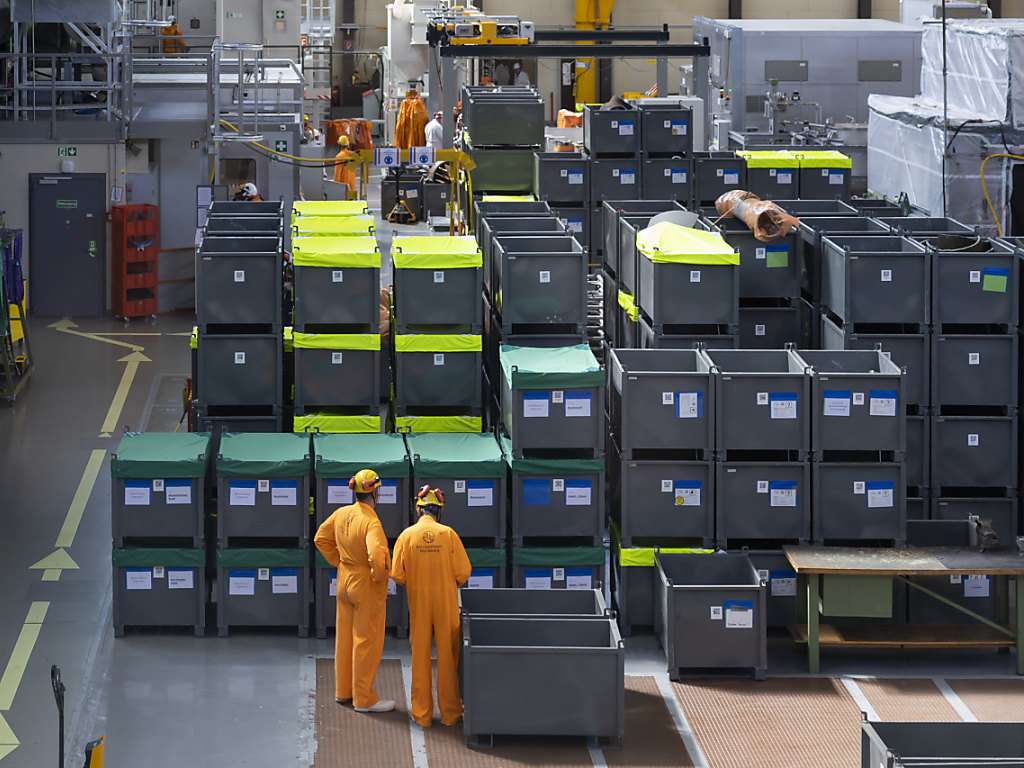

Chaque boulon doit être enlevé, nettoyé, mesuré, avant d'être évacué. Le démantèlement est un travail de titan, qui demande aussi beaucoup de minutie. Les caisses contenant les pièces démontées s'empilent partout dans la centrale.

Les spécialistes doivent faire le tri entre les matériaux actifs et le matériel contaminé. La première catégorie regroupe les matériaux rendus radioactifs par le rayonnement neutronique. Ces déchets radioactifs sont plongés dans un bassin rempli d'eau - un mètre d'eau permet de réduire la radiation d'un facteur mille - avant d'être acheminés au centre de stockage.
Les matériaux contaminés pour leur part ne sont pas radioactifs mais pollués après avoir été au contact de liquides ou de gaz contenant des particules radioactives. Il s'agit aussi de déchets radioactifs, mais le processus de traitement et de décontamination diffère de celui de la première catégorie de matériaux.
Amiante et colorants
Le démantèlement réserve parfois quelques surprises. Ainsi, les spécialistes ont trouvé de l'amiante en quantité supérieure à ce qui était prévu. Des colorants contenant du plomb disséminés dans toute la centrale ont également compliqué les travaux.
"Nous avons même dû changer nos combinaisons non pas à cause de la radioactivité mais des substances chimiques toxiques", a précisé Urs Amherd. Pas de quoi cependant rallonger les délais.
La centrale de Mühleberg est la première en Suisse à avoir été arrêtée. La décision a été prise en 2013 pour des raisons économiques. "Avec l'évolution actuelle du prix de l'électricité, on ne prendrait certainement plus aujourd'hui une telle décision", estime M. Amherd.
Cet article a été publié automatiquement. Source : ats
Économie
Dubaï se dote d'une station de taxis volants
Dubaï s'est dotée de sa première station de taxis volants, ont annoncé jeudi les autorités de l'émirat du Golfe. Les opérations commerciales devraient démarrer d'ici la fin de l'année.
Le prince héritier de Dubaï et vice-Premier ministre des Emirats arabes unis, Cheikh Hamdan ben Mohammed, a visité "la première station de taxis aériens électriques à décollage et atterrissage verticaux (eVTOL) de Dubaï, située près de l'aéroport", a affirmé le bureau des médias de l'émirat.
L'infrastructure, présentée comme "la première du genre au monde", est constituée de quatre étages d'une superficie totale de 3100 mètres carrés, avec un parking sur deux niveaux, deux aires de décollage et d'atterrissage des taxis aériens, et pourra accueillir jusqu'à 170'000 passagers par an, selon la même source.
La station servira "de principal hub pour les opérations de taxis aériens", dont le lancement commercial est prévu d'ici la fin de l'année, a-t-il ajouté.
Trois autres stations sont prévues au centre-ville, dans le quartier de la Marina, et sur l'ile artificielle The Palm, qui pourra être ainsi reliée à la zone de l'aéroport en environ 10 minutes, contre 45 minutes en voiture, selon le texte.
Les vols seront opérés par la compagnie Joby Aviation, basée en Californie, qui aura l'exclusivité pendant six ans.
"Modes de transport durables"
Le lancement de cette infrastructure "marque une étape importante dans l'adoption de nouveaux modes de transport durables et dans le renforcement de la préparation de Dubaï pour les décennies à venir", a commenté Cheikh Hamdan ben Mohammed, cité dans le communiqué, en soulignant la volonté de l'émirat d'élargir les options offertes aux résidents et aux visiteurs" et d'améliorer leur "qualité de vie" .
La ville la plus peuplée des Emirats arabes unis s'est imposée comme le centre des affaires et du tourisme de la région. Elle a souffert ces dernières semaines des attaques menées par l'Iran contre ses voisins du Golfe en réponse à l'offensive israélo-américaine, avant l'entrée en vigueur d'une trêve.
Cet article a été publié automatiquement. Sources : ats / afp
Économie
Plus de 145'000 signatures pour une place financière suisse durable
La place financière suisse doit prendre ses responsabilités en matière de protection du climat et de la nature, estime une alliance de la politique, de l'économie et des ONG. Une initiative populaire en ce sens, munie de plus de 145'000 signatures, a été déposée jeudi.
L'initiative populaire "pour une place financière suisse durable et tournée vers l'avenir" demande que des règles contraignantes s'appliquent aux activités financières qui présentent des risques climatiques et environnementaux. Les mesures prises jusqu'à présent, les solutions volontaires et l'autorégulation ne suffisent pas, selon les initiants.
Dans un communiqué, ils avancent que la place financière suisse est responsable d'un volume d'émissions de CO2 bien supérieur aux émissions nationales totales. Cela sape les efforts faits dans le pays pour préserver le climat.
Il faut donc réorienter les flux financiers, de sorte à accélérer la transition vers une économie durable et à renforcer la position de la Suisse à long terme. De telles règles existent déjà dans d'autres places financières.
Cet article a été publié automatiquement. Source : ats
Économie
La plateforme valaisanne eConstruction est pleinement déployée
Le canton du Valais a achevé le déploiement de sa plateforme eConstruction, dévolue aux demandes d'autorisation de construire au sein de l'Etat du Valais et des communes. Première plateforme de ce type entièrement numérique en Suisse, elle compte environ 17'000 utilisateurs.
Le programme eConstruction a été lancé en 2019. Son déploiement dans les 122 communes et les services cantonaux "permet désormais de gérer entièrement en ligne les demandes, du dépôt à la décision", indique jeudi le canton dans un communiqué.
Cette évolution "simplifie les démarches, améliore la coordination entre les acteurs et réduit les délais de consultation, tout en générant une économie de 7,5 millions de pages A4 par an."
Près de 300 personnes ont été formées au sein des communes et des services cantonaux. La dernière session d’accompagnement a eu lieu en mars.
Depuis 2022, près de 20'000 demandes y ont été créées. Plus de 11'000 demandes sont traitées ou en cours de traitement, tandis qu'environ 8400 sont en cours d'élaboration, précise encore l'Etat du Valais.
Il ajoute que, chaque année, 3500 demandes en moyenne sont transmises au canton pour traitement. Le passage au format numérique s'opère progressivement: en 2025, environ 70% des dossiers ont été déposés sur eConstruction.
Cet article a été publié automatiquement. Source : ats
Économie
Easyjet avertit d'une perte creusée par la guerre au Moyen-Orient
Easyjet a prévenu jeudi que sa perte au premier semestre, période traditionnellement négative pour la compagnie aérienne à bas coûts, se creuserait cette année à cause notamment des conséquences de la guerre au Moyen-Orient. Les prix du pétrole vont peser .
En amont de la publication de ses résultats le mois prochain, le groupe a indiqué qu'il prévoyait d'enregistrer, pour son premier semestre décalé achevé fin mars, une perte avant impôts "comprise entre 540 et 560 millions de livres" (572 à 584 millions de francs).
Ce chiffre est à comparer avec une perte avant impôts de 394 millions de livres au premier semestre de l'exercice précédent.
"Easyjet a constaté une demande toujours soutenue au premier semestre", mais "nos résultats financiers se sont dégradés, pénalisés par le conflit au Moyen-Orient et par l'environnement concurrentiel sur certains marchés", a résumé le directeur général du groupe, Kenton Jarvis.
La compagnie précise que les coûts de carburant en mars "ont été affectés par l'escalade du conflit au Moyen-Orient", ce qui s'est traduit par des dépenses supplémentaires d'environ 25 millions de livres.
En outre, la guerre "a entraîné, à court terme, une incertitude concernant les coûts du carburant et la demande de la clientèle", a souligné la compagnie. Les clients réservent notamment plus tard, "ce qui se traduit par une visibilité prévisionnelle inférieure à la normale", a ajouté Easyjet.
Pour autant, le groupe dit avoir affiché les meilleures performances de son histoire pour la période de Pâques et "la montée en puissance opérationnelle vers le pic estival se poursuit comme prévu", selon son directeur général, pour qui la compagnie est "bien placée pour faire face aux défis géopolitiques actuels".
Le groupe publiera ses résultats semestriels complets le 21 mai. Son titre à la Bourse de Londres était en baisse de 2,15% jeudi matin peu après l'ouverture des échanges.
Cet article a été publié automatiquement. Sources : ats / awp / afp
-
VaudIl y a 3 jours
Un taureau tue un ouvrier agricole à Palézieux-Village
-
Le 8/13 LFMIl y a 3 jours
La CGN ouvre son chantier naval à Lausanne-Ouchy ce week-end
-
VaudIl y a 3 jours
Un salaire médian vaudois à 39,30 francs de l'heure en 2024
-
InternationalIl y a 3 jours
Israël se fige en hommage aux victimes de la Shoah
-
InternationalIl y a 3 jours
Le CICR a distribué ses premiers chargements d'aide en Iran
-
CultureIl y a 2 jours
Une enquête visant Patrick Bruel ouverte à Paris
-
SuisseIl y a 2 jours
La Suisse est dépendante des médecins étrangers
-
LausanneIl y a 2 jours
Un homme décède une semaine après une altercation
